Erweiterung, Umbau und Sanierung des Waldschmidthauses (Rachel)

Spiegelau

Das Gesamtausbaukonzept umfasst die Sanierung und Erweiterung des Bestandsgebäudes, das im Jahr 1912 von der Sektion Spiegelau des Wald-Vereins errichtet wurde. Im Altbau sollen Küche, ein vergrößerter Gastraum und vier Gästezimmer mit insgesamt zwölf Betten entstehen. Ein Anbau hinter dem Bestandsgebäude soll Platz für Technik, Waschräume, Räume für Bergwacht und Nationalparkwacht sowie eine Pächterwohnung schaffen. Eine Besonderheit ist das energetische Konzept für den Anbau, der aus Holzfertigteilen errichtet wird. Die Dach- und Wandbauteile werden im Außenbereich weitgehend mit Photovoltaikpaneelen verkleidet, so wird ein Teil der Energie für den Gebäudebetrieb erzeugt.

Entwurf: Staatliches Bauamt Passau / koeberl doeringer architekten

August 2026: Baustellen-Zwischenstand - Nationalpark beginnt mit Pächtersuche

Emsiges Treiben herrschte jüngst auf der Baustelle unterhalb des Großen Rachels.
© Gregor Wolf / Nationalpark Bayerischer Wald

Es ist die höchstgelegene Baustelle Niederbayerns: Das Waldschmidthaus unterhalb des Großen Rachels. Die historische Berghütte wird aktuell unter der Regie des Staatlichen Bauamts Passau im Auftrag des Nationalparks Bayersicher Wald saniert und erweitert. Etwa die Hälfte der diesjährigen Bauzeit ist bereits vorüber – Zeit für eine Zwischenbilanz und den Beginn der Pächtersuche.

Seit Mai sind die beauftragen Firmen wieder am Hochplateau auf 1360 Meter unterhalb des Großen Rachels im Einsatz. Seitdem ist einiges passiert. Unter anderem wurden Wand- und Bodenverkleidungen ersetzt beziehungsweise gereinigt, die ersten Fenster gesetzt, die Haustechnik eingebaut und das Tragwerk ergänzt. Dazu wurde bereits der Brandschutz ertüchtigt, das Vordach erneuert und die Entwässerung angeschlossen. Auch die ersten Photovoltaikplatten sind bereits auf dem Dach des Anbaus zu sehen. „In der Urlaubszeit laufen die Arbeiten weiter, auch wenn die  Firmen unabhängig voneinander in die Sommerpause gehen“, erklärt Norbert Sterl, Leiter des Bauamts. „Im August werden die Estricharbeiten mit Schnellestrich ausgeführt und die Fassade fertig geschindelt. Ab September werden dann die neuen Böden verlegt und die Wandverkleidungen geschlossen.“

Mit einer Fertigstellung der Baustelle wird weiterhin Mitte 2027 gerechnet. Und genau deswegen beginnt der Nationalpark nun bereits mit der Suche nach einem geeigneten Pächter. „Das Waldschmidthaus nimmt für unsere Besucher eine ganz besondere Rolle ein“, sagt Nationalparkleiterin Ursula Schuster. „Deswegen starten wir bereits jetzt mit der Suche nach einem Betreiber, um allen Interessenten nicht nur eine Vorbesichtigung, sondern auch genügend Zeit für die Ausarbeitung eines gastronomischen Konzepts zu ermöglichen.“ Neben einer Einkehrmöglichkeit für Tageswanderer wird es am Waldschmidthaus auch wieder Übernachtungsmöglichkeiten geben.
(Pressemitteilung: Nationalpark Bayerischer Wald)

Alle Infos zur Bewerbungsphase finden Interessenten auf der Nationalpark-Homepage unter www.np-bw.de/jobs.

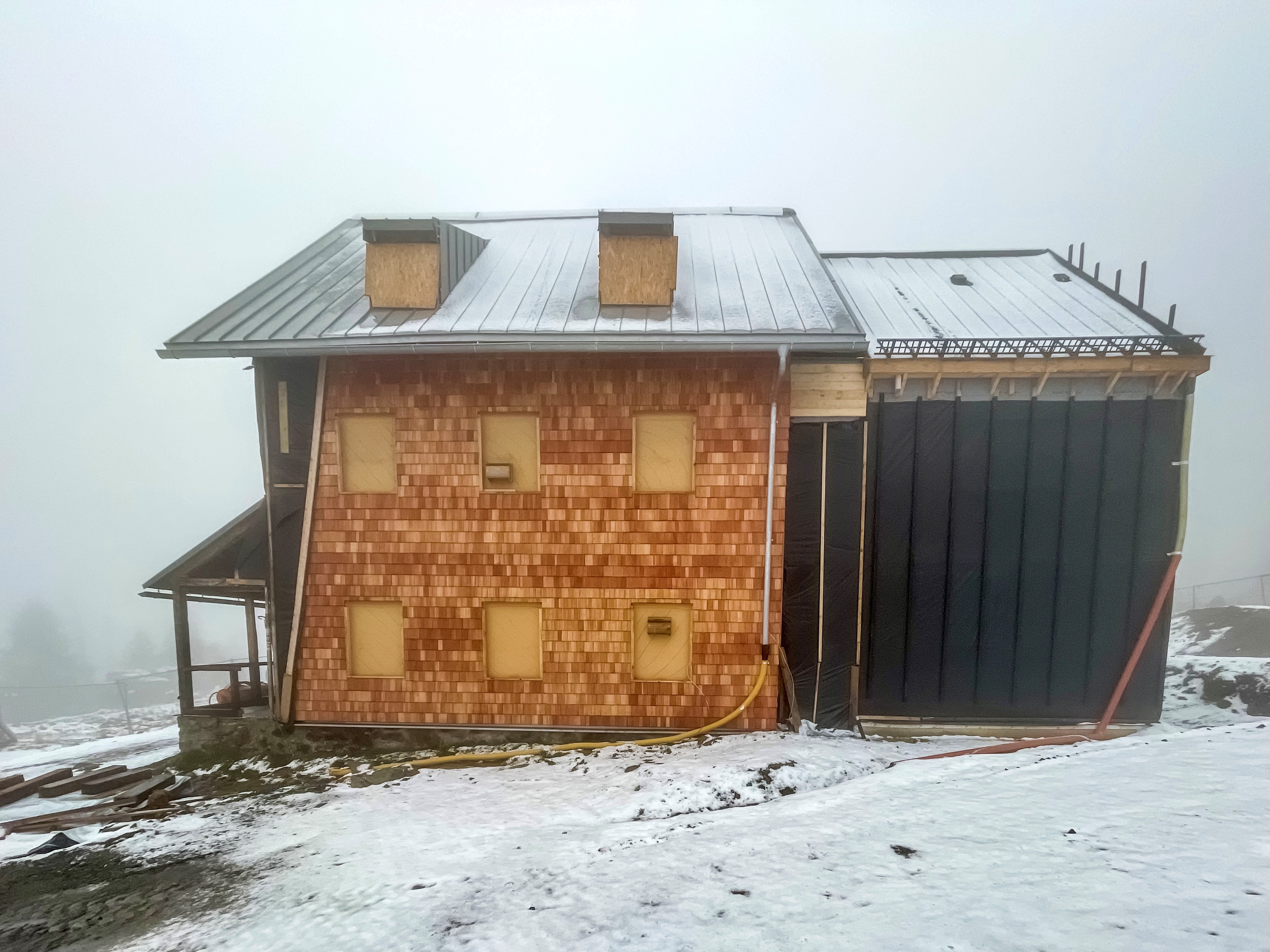

Das Gebäude ist winterdicht, die Fenster sind verschalt: Am Waldschmidthaus ist Winterpause.
© Sandra Schrönghammer / Nationalpark Bayerischer Wald

Dezember 2025: Das Gerüst ist weg, die Fenster im Altbau sind verschalt, das Waldschmidthaus befindet sich im Winterschlaf. In diesem Jahr sind die Baumeisterarbeiten für die Sanierung und den Erweiterungsbau gut vorangekommen. Die Bodenplatte für den neuen Anbau wurde errichtet, im Sommer wurde der Rohbau in Holzständerbauweise fertiggestellt. Gleichzeitig begann die Sanierung des Altbaus: Dort wurden neue Fundamente und Stützen eingebaut, verschobene Wände und schiefe Fenster wurden damit so weit es geht korrigiert und statisch gesichert.

2026 soll der Innenausbau starten. Der Zeitplan sieht vor, dass das Waldschmidthaus im Sommer 2027 wieder für Wanderer öffnet.


August 2025: Der Anbau steht.
© Staatliches Bauamt Passau / Süß

August 2025: Inzwischen steht der Erweiterungsbau, der Anbau und das Dach sollen noch heuer wintersicher gemacht werden. Der neue Gebäudeteil bietet künftig Platz für Toiletten, einen Teil der Küche, eine Pächterwohnung und ein weiteres Treppenhaus als baulichen Rettungsweg.
Das unter Denkmalschutz stehende Hauptgebäude, in dem unter anderem die Gaststube, zwölf Übernachtungsplätze sowie Sanitäranlagen untergebracht sind, wird aus Brandschutzgründen generalsaniert.

Für die Arbeiten steht nur ein enges Bauzeitenfenster zur Verfügung: Sie sind nur von Mai bis einschließlich September möglich, also fünf Monate Bauzeit. Über den Winter werden die Arbeiten witterungsbedingt pausieren.


Im Herbst 2024 wurde der Anbau hinter dem Hauptgebäude abgebrochen.
© Staatliches Bauamt Passau / Süß

April 2025: Nach den im vergangenen Jahr durchgeführten Abbrucharbeiten haben die Baumeisterarbeiten begonnen. Dazu gehören Abbau und Entsorgung von asbesthaltigen Faserzementfassadenschindeln und die Entfernung der nachträglich verbauten Wand- und Deckenverkleidung sowie Bodenbeläge im denkmalgeschützten Gebäude.
Alle Infos: Arbeiten am Waldschmidthaus am Großen Rachel laufen wieder an


September 2024: Die höchst gelegene Baustelle im Nationalpark Bayerischer Wald hat begonnen. Bei einer Auftaktbesprechung gaben Nationalparkleiterin Ursula Schuster und Norbert Sterl, Leiter des Staatlichen Bauamtes Passau, den Startschuss für die Sanierung des Waldschmidthauses auf dem Großen Rachel. Im ersten Schritt wird der Anbau des Gebäudes, das auf 1360 Metern Höhe liegt, abgerissen.
